齊陶路規劃為城市一級主干路,是市中北部城區重要的骨架性道路,現狀無道路。本設計段西起西昌路,東至東環路,全長5714米。該工程由路橋二分公司、道橋分公司各自抽調施工、計量、資料、后勤等工種,共計35人,聯合組成項目部組織施工。

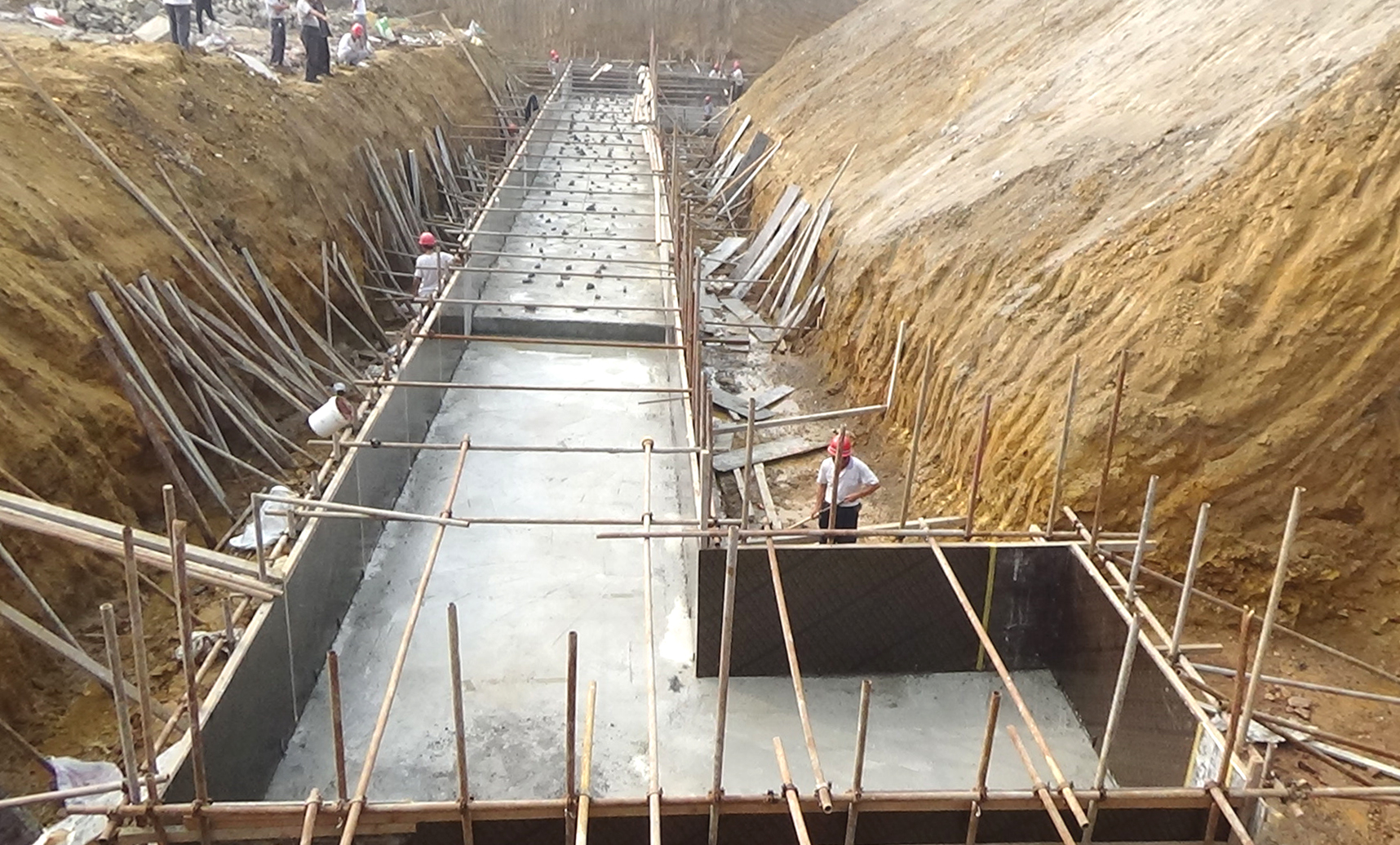

自2015年5月進場以來,累計完成挖運生活垃圾6800立方米;挖運建筑垃圾填筑路基或者大坑10萬立方米;機械挖土方35000立方米;澆筑C20混凝土50立方米;回填碎石304立方米;清表30萬平方米;修筑臨時便道約5000米;頂管46米。完成混凝土管安裝累計555米。設計橋梁工程和道路工程同期開展。其中,完成挖土方5000立方米,片石混凝土基礎約1250立方米。K1+480板橋完成0#橋臺擴大基礎、1#橋臺擴大基礎第一和第二步。K2+100拱橋完成0#橋臺第一步基礎。K4+015箱涵正在整平場地。K4+350拱橋正在開挖1#橋臺基坑。截至目前,累計完成造價合計約420萬元。
目前,各項工序正有條不紊向前推進。
